Những ngày đầu tháng 5, có mặt tại thị trấn Bát Xát (huyện Bát Xát), gần khu vực chợ trung tâm huyện, PV Báo Lao Động ghi nhận hoạt động nhộn nhịp ra vào của những chiếc xe tải chở đất từ công trường Dự án đường dây 220 kV Bát Xát – Lào Cai.

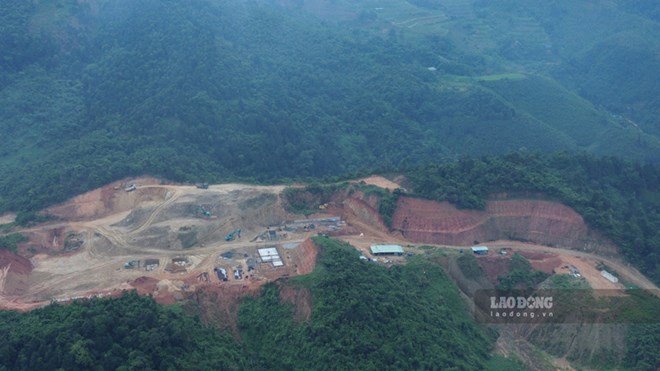

Còn tại công trường thi công chính nằm ở phía sau UBND thị trấn Bát Xát, nhiều máy móc, phương tiện được huy động để triển khai xây dựng, san gạt phần mặt bằng.

Tuy nhiên, qua quan sát, tuyến đường 10.10 với chiều dài chỉ vài trăm mét, nơi chạy thẳng vào dự án điện được triển khai đang có nhiều dấu hiệu xuống cấp, lầy lội và khó đi do hàng ngày phải oằn mình gánh những chiếc xe trọng tải lớn ra vào liên tục.
Anh Trịnh Quang Huy (trú thị trấn Bát Xát) cho biết: “Chúng tôi ở đây thấy dự án này thi công cũng được một thời gian rồi. Hàng ngày có rất nhiều xe tải chở đất từ bên trong ra ngoài. Người dân mong dự án điện sớm hoàn thành để tuyến đường giao thông được sửa lại, giúp việc di chuyển thuận lợi và an toàn hơn”.


Chị Nguyễn Thu Hà (huyện Bát Xát) cũng cho hay, dự án truyền tải điện trên địa bàn sẽ giúp đảm bảo an toàn cho việc vận hành hệ thống lưới điện quốc gia. Do vậy, việc thi công cần triển khai nhanh chóng, sớm đi vào hoạt động để không làm ảnh hưởng đến đời sống sinh hoạt của những hộ dân quanh dự án.
Theo tìm hiểu, hiện tại, Tập đoàn điện lực Việt Nam đang triển khai xây dựng dự án trạm biến áp 220kV Bát Xát nhằm mục tiêu giải toả công suất thủy điện khu vực Bát Xát nói riêng và tỉnh Lào Cai nói chung.
Từ đó giúp giảm tổn thất công suất trong lưới truyền tải, tăng cường liên kết hệ thống điện khu vực, nâng cao độ an toàn, tin cậy và ổn định lưới điện…

Được biết, Dự án Trạm biến áp 220kV tại thị trấn Bát Xát có tổng mức đầu tư khoảng 383 tỉ đồng, vận hành trong giai đoạn 2023-2025.
Tuy nhiên, trong quá trình triển khai, dự án gặp một số khó khăn cần tháo gỡ liên quan đến giải phóng mặt bằng.
Nguyên nhân được chỉ ra là do một vài hộ dân chưa được phê duyệt phương án bồi thường, do vướng mắc liên quan đến giấy chứng nhận quyền sử dụng đất và nguồn gốc đất.

Ngày 10.5, trao đổi với PV Báo Lao Động, Chủ tịch UBND thị trấn Bát Xát Nguyễn Văn Hạnh cho biết: “Dự án trạm biến áp tại địa phương đang trong quá trình triển khai. Hiện nay, công trình còn nhiều vướng mắc liên quan đến công tác giải phóng mặt bằng, do còn khoảng 4 hộ dân chưa đồng thuận”.
Liên quan đến phản ánh về việc tuyến đường 10.10 hư hỏng do có nhiều xe trọng tải lớn chạy từ khu vực thi công ra, theo ông Nguyễn Văn Hạnh, đường này khi chưa triển khai dự án thì vốn cũng đã yếu và xuống cấp.
Vì vậy, huyện Bát Xát đã yêu cầu, sau này các đơn vị sẽ phải làm lại, hoàn trả nguyên trạng để không ảnh hưởng đến việc di chuyển của người dân.
Nguồn: https://laodong.vn/xa-hoi/tren-cong-truong-du-an-truyen-tai-dien-383-ti-dong-o-lao-cai-1504630.ldo
