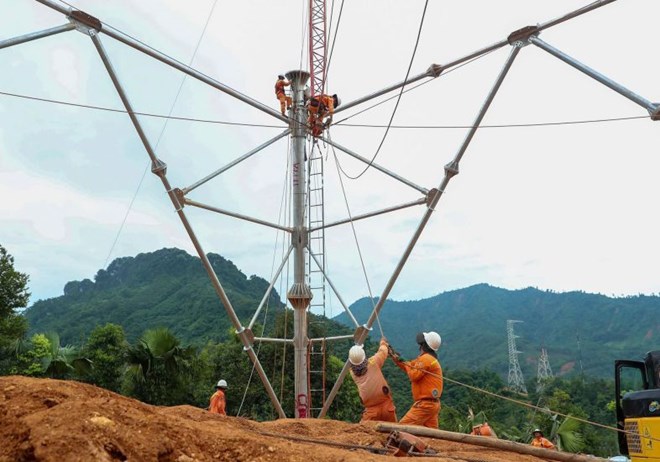

Nhiều ngày qua, đơn vị thi công các vị trí cột từ 100 đến 113 qua địa bàn xã Khánh Hòa, tỉnh Lào Cai đang khẩn trương khắc phục sự cố bể hàm ép (dùng để nối đầu cốt dây dẫn) trong quá trình kéo dây tuyến 500kV Lào Cai – Vĩnh Yên.
“Suốt dịp nghỉ lễ Quốc khánh anh em vẫn túc trực trên công trường, vừa chờ thiết bị thay thế từ Hà Nội chuyển lên vừa tiến hành đưa dây mồi lên đỉnh cột và lắp đặt giàn giáo đỡ dây. Ai cũng cố gắng từng giờ, từng phút để vài ngày tới có thể hoàn thành”, ông Nguyễn Duy Hùng – Giám đốc Công ty xây lắp điện Hùng Phú Thịnh cho hay. Theo ông Hùng, mỗi cuộn dây điện dài hơn 2km, nặng gần 5 tấn, nên việc rải dây, treo dây lên đỉnh cột không hề đơn giản và phải có máy móc hỗ trợ.
Chia sẻ thêm về việc kéo dây, anh Vũ Quang Chiến (đội truyền tải điện Lâm Đồng, Công ty truyền tải điện 3) nói: “Kéo dây 500kV qua sông, qua núi là giai đoạn khó khăn của ngành điện, công việc này đòi hỏi người công nhân vừa có sức khỏe dẻo dai, vừa có kinh nghiệm mới làm được. Khi dây được tời lên vị trí cần thiết, có 2 công nhân đã chờ sẵn thực hiện nhiệm vụ định vị các dây vào sứ cách điện chắc chắn. Việc kéo dây cần sự phối hợp ăn ý, vì mỗi người một vị trí cách nhau cả mấy chục mét, nên mọi người dùng bộ đàm để trao đổi”.
Nhiều công nhân cũng cho hay, các vị trí cột qua địa bàn tỉnh Lào Cai địa hình dốc cao, mặt bằng móng nhỏ hẹp trong khi 100% móng đặt trên đỉnh nón, cốt lệch. Trước đó, do liên tục có mưa nên để vận chuyển thiết bị lên chân cột mọi người phải mở đường và dùng máy xúc phải đi trước gạt bùn.
“Chưa kể, một số vị trí cột ngay từ bề mặt khi đào móng đã gặp đá phong hóa. Đây là loại đá rất dai, khi đục chỉ vỡ vụn. Những móng cột gặp đá phải dùng nhiều mũi khoan, dùng bột nở hòa tan đổ xuống, để đá tách ra rồi máy mới đục được. Chúng tôi phải huy động 3 máy xúc lớn gắn đầu đục thủy lực, vừa xúc vừa đục, rồi múc đá đưa ra bãi thải. Mất gần 2 tháng mới xong nên chúng tôi đang tranh thủ thời tiết thuận lợi để thi công không kể ngày đêm”, kỹ sư Nguyễn Hữu Hùng, phụ trách kỹ thuật gói thầu số 2 (từ cột VT52 – VT99, Công ty TNHH MTV Xây lắp điện 4) giải bày.
Ngày 3.9, trao đổi với PV Báo Lao Động, ông Đỗ Quang Khải, Phó Giám đốc Ban Quản lý dự án Điện 1, kiêm Giám đốc Ban điều hành Dự án đường dây 500kV Lào Cai – Vĩnh Yên cho biết, trước và sau dịp nghỉ lễ Quốc khánh 2.9, các đơn vị thi công vẫn duy trì trên 2.000 công nhân cùng máy móc để hoàn thiện các hạng mục cuối cùng.
“Toàn tuyến đang làm việc với tinh thần nước rút, quyết tâm cao độ. Hiện các tổ đội, đơn vị thi công đang cố gắng khắc phục khó khăn để sớm nhất hoàn thành dự án”, ông Đỗ Quang Khải nhấn mạnh.
Đường dây 500kV Lào Cai – Vĩnh Yên, với chiều dài gần 230km và 468 vị trí móng cột, là một trong những dự án năng lượng trọng điểm của quốc gia, được Thủ tướng Chính phủ giao hoàn thành, đóng điện dịp Quốc khánh 2.9. Do khu vực Tây Bắc thời tiết thất thường, ảnh hưởng đến tiến độ dự án nên Tổng Công ty Truyền tải điện Quốc gia đã huy động bổ sung lực lượng kỹ sư, công nhân từ các đơn vị truyền tải, phấn đấu đóng điện trong tháng 9.2025.
